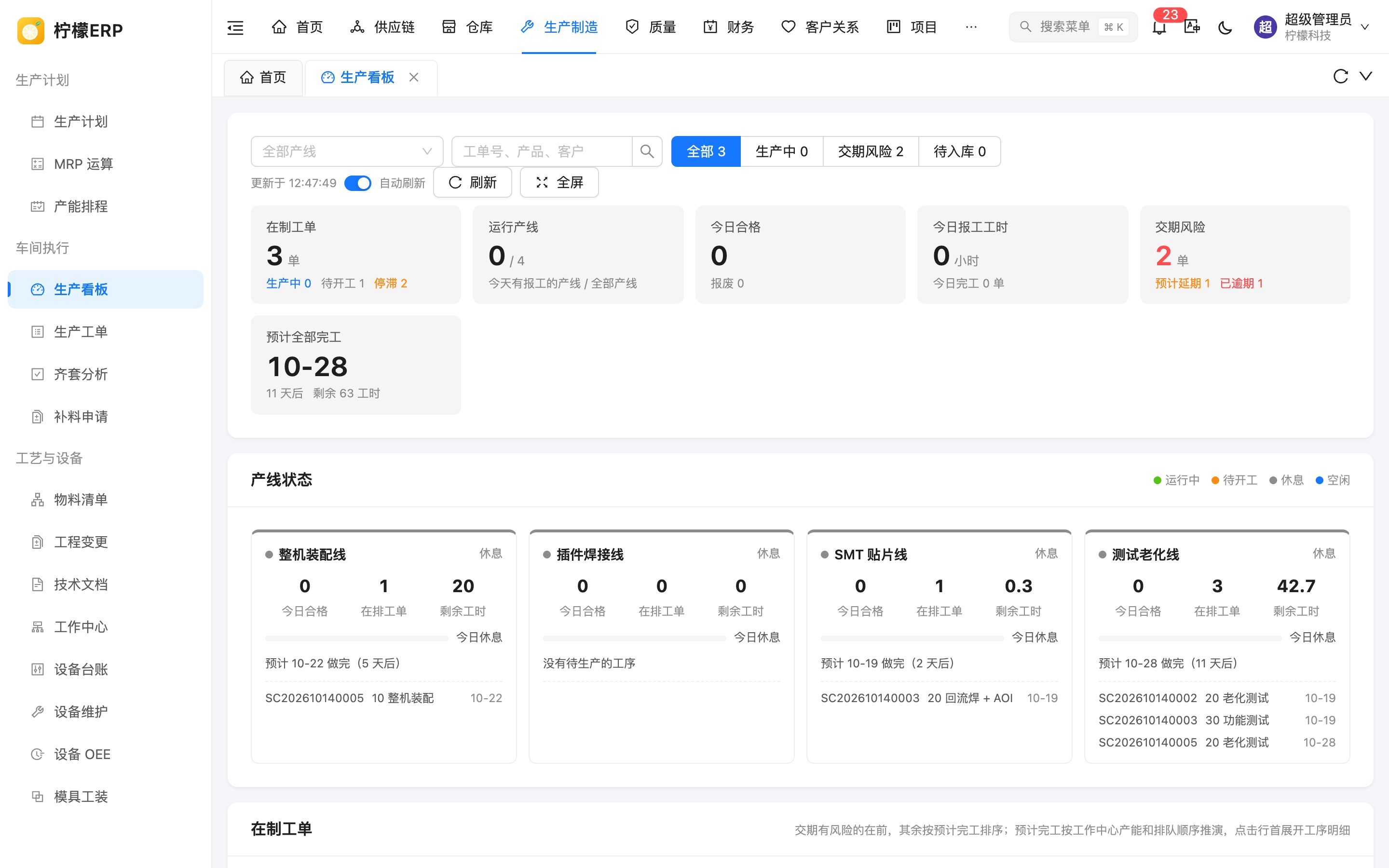

生产看板 ​

生产看板用一个页面回答车间最常被问的几个问题:每张在制工单走到了哪道工序、还剩几道、预计哪天完工、会不会误了交期;每条产线(工作中心)今天做了多少、忙不忙、手上排了哪些活、预计哪天做完。数据全部来自工单的工序和报工记录,打开即是最新情况,不需要录入任何东西。

适合生产计划员、车间主管每天开工前和交班时查看,也可以全屏放在车间办公室的电脑上。需要挂在车间电视上免登录投屏时,使用数据大屏的「生产进度」大屏,数据与本页相同。

页面入口 ​

生产制造 → 车间执行 → 生产看板

生产看板

需要「生产看板」菜单权限。初始数据中授权给普通用户、总经理、生产计划员、车间主管角色。

统计范围 ​

  • 工单:状态为「已下达」「生产中」的生产工单(草稿、已完工、已关闭的不显示)。
  • 今日数据:报工日期为今天的报工记录(合格数、报废数、工时),按工序所属的工作中心归到产线。
  • 产线:全部启用的工作中心;已停用的工作中心只有在还有未完成工序或今天有报工时才显示。
  • 页面只读取数据,不会修改工单的计划日期,也不会产生任何单据。

工具栏 ​

控件说明
产线下拉(默认「全部产线」)选择某个工作中心后:在制工单只列出有工序在这条产线上的工单;产线状态只显示这一条;今日合格、报工工时、今日完工、剩余工时等指标只统计这条产线。预计完工日期仍按全部工单推演(产能是各工单共用的)
搜索框「工单号、产品、客户」在当前结果中按工单号、产品名称、物料编码、客户名称、销售订单号筛选,输入即生效
全部 / 生产中 / 交期风险 / 待入库按工单状态快速筛选,按钮上显示数量。「交期风险」包括「预计延期」和「已逾期」两种
更新于 HH:mm:ss最近一次取数的时间
自动刷新默认打开,每 30 秒刷新一次;浏览器标签页切到后台时暂停
刷新立即重新取数
全屏 / 退出全屏看板占满整个屏幕(不显示菜单和标签栏),适合放在车间电脑上;按 Esc 或再点一次退出

指标卡 ​

指标主数字下方说明
在制工单已下达、生产中的工单数(选择产线时为有工序在该产线的工单数)生产中 N、待开工 N;有停滞的工单时另显示「停滞 N」
运行产线今天有报工的产线数 / 显示的产线数「今天有报工的产线 / 全部产线」
今日合格今天报工的合格数量合计报废数量;有报工时显示良率 = 合格 ÷(合格 + 报废)× 100%
今日报工工时今天报工的工时合计(小时)今日完工 N 单:今天完工(工单完工时间为今天)的工单数
交期风险预计延期 + 已逾期的工单数,有风险时显示为红色预计延期 N、已逾期 N
预计全部完工所有在制工单中最晚的预计完工日期(月-日);有任何一张工单「无法估算」时显示「-」今天 / 明天 / N 天后(没有在制工单时显示「没有在制工单」);剩余 N 工时

「剩余工时」:显示全部产线时为全部在制工单的剩余工时合计;选择了产线时为这条产线上未完成工序的剩余工时。

数量的口径

今日合格、报废、工时按报工日期统计,包括今天报工后已经完工的工单;同一工序的多次报工累加。今天没有任何报工时这几项都为 0,这是正常的(例如周末、节假日)。

产线状态 ​

每个工作中心一张卡片,右上角的图例说明颜色含义。

状态判断条件
运行中(绿色,圆点闪烁)今天这条产线有报工(合格、报废或工时任一不为 0)
休息(灰色)今天没有报工,且今天的可用工时为 0(非工作日或工厂日历设为休息)
待开工(橙色)今天没有报工,但还有未完成的工序排在这条产线上
空闲(蓝色)今天没有报工,也没有待生产的工序

卡片内容:

项目说明
今日合格这条产线今天报工的合格数量
在排工单在这条产线上还有工序没完成的工单数
剩余工时这条产线上未完成工序的剩余工时合计
利用率进度条今日报工工时 ÷ 今天的可用工时 × 100%,悬停显示「今日报工 X / 可用 Y 工时」;今天可用工时为 0 时显示「今日休息」
预计 MM-DD 做完(N 天后)这条产线上所有未完成工序中最晚的预计完成日期;没有待生产工序时显示「没有待生产的工序」
工序清单排在这条产线上的工序,今天有报工的排在前面,其余按预计完成日期排序。每行显示工单号、工序号和工序名称,右侧为「今日 N」(今天已有报工)或预计完成日期。卡片最多列出 4 道,更多的显示「还有 N 道工序」

可用工时 = 每个资源当天的工时 × 资源数,按「工作中心的工厂日历设置 → 全厂工厂日历设置 → 工作中心的工作日和每日工时」的顺序取值,与产能排程一致。

在制工单 ​

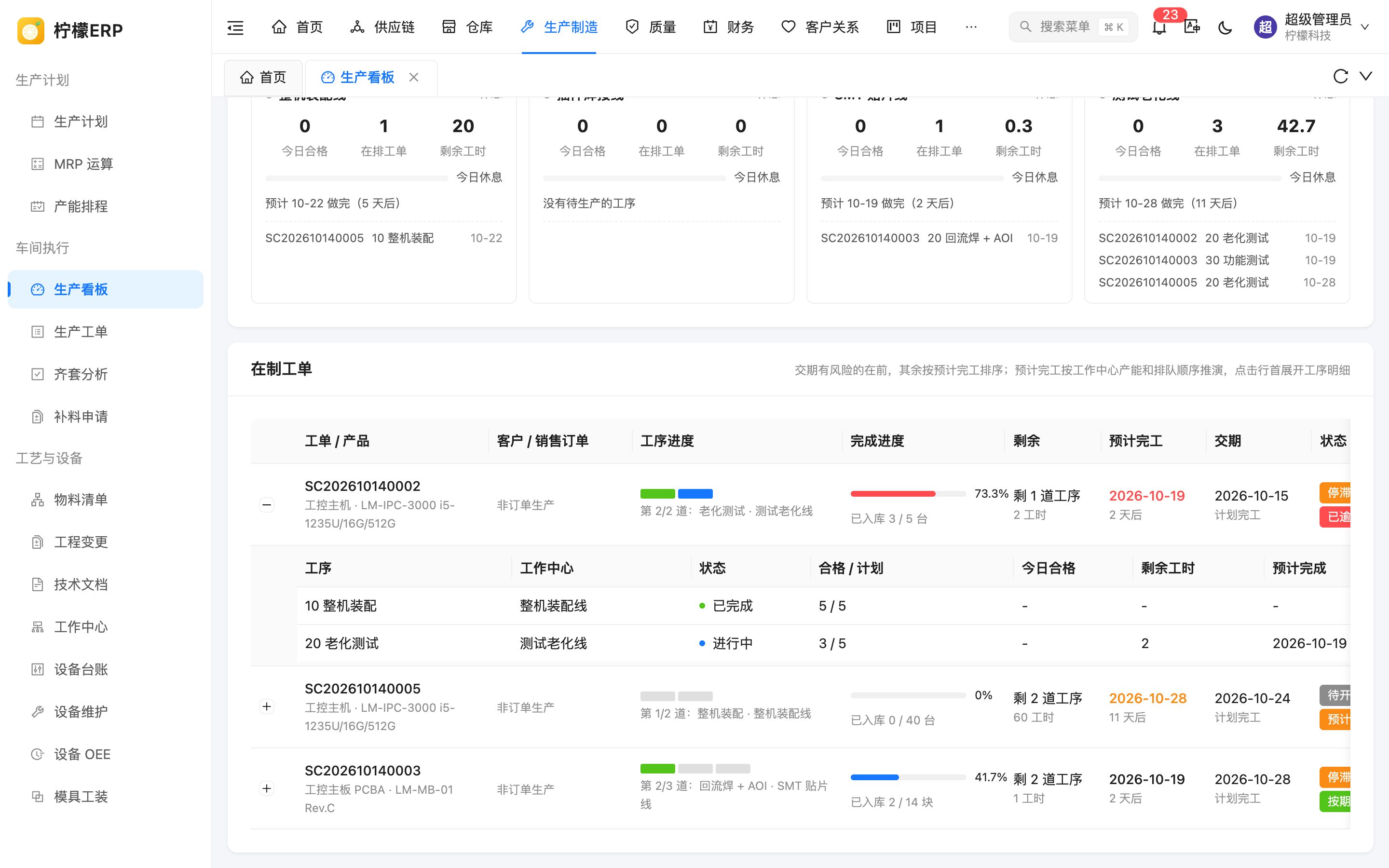

在制工单与工序明细

列表排序:交期有风险的在前(已逾期 → 预计延期 → 无法估算 → 按期),同一风险内按预计完工日期从早到晚。每页 20 条,可切换每页条数。

列说明
工单 / 产品工单号;产品名称和规格
客户 / 销售订单工单来自由销售订单生成的生产计划时,显示客户和销售订单号;否则显示「非订单生产」
工序进度每道工序一个色块:绿色已完成、蓝色进行中、灰色未开始,今天有报工的色块带标记。悬停色块显示「工序号 工序名 · 工作中心 · 状态 · 合格 X / 计划数量 · 报废 · 今日合格 · 预计完成日期」。下方文字为当前工序「第 i/n 道:工序名 · 工作中心」;工序全部完成时为「工序已完成,待完工入库」,没有工序的工单为「没有工序」
完成进度按工时加权的完成百分比(见下文),已逾期的工单进度条为红色;下方为「已入库 X / 数量 单位」
剩余「剩 N 道工序」和剩余工时
预计完工预计完工日期,下方为今天 / 明天 / N 天后;预计延期显示为橙色、已逾期为红色。无法估算时显示「-」和「产能不足,无法估算」
交期有需求日期时显示需求日期(下方注明「需求日期」);否则显示工单的计划完工日期(注明「计划完工」);都没有时为「-」
状态两个标签:工单状态(生产中 / 停滞 / 待开工 / 待入库)和交期风险(按期 / 预计延期 / 已逾期 / 无法估算)

点击行首的「+」展开工序明细:工序(工序号 + 名称)、工作中心、状态(已完成 / 进行中 / 未开始)、合格 / 计划(报废数另行红字标出)、今日合格、剩余工时、预计完成。已完成的工序剩余工时和预计完成显示「-」。自动刷新后展开状态保持不变。

工单状态 ​

状态判断条件
生产中今天有报工
停滞已经有过报工,但今天没有报工
待开工还没有任何报工
待入库全部工序都已完成(每道工序的合格 + 报废达到工单数量),只剩完工入库。没有工序的工单也显示为待入库

工序状态 ​

状态判断条件
已完成合格 + 报废 ≥ 工单数量
进行中未完成,但已有合格或报废报工
未开始还没有报工

当前工序是第一道未完成的工序。

交期与交期风险 ​

交期:工单来自生产计划时,取计划的需求日期;计划没有需求日期时取销售订单的交货日期;都没有时取工单的计划完工日期。

风险判断条件
已逾期交期早于今天,工单仍未完工
无法估算产能不足,推演不出预计完工日期(见下文)
预计延期预计完工日期晚于交期
按期其余情况(包括没有交期的工单)

完成进度与剩余工时 ​

  • 每道工序的单件工时取工艺路线带到工单上的标准工时;没有设置标准工时的,按该工序已报工的实际工时 ÷ 已报工数量折算;两者都没有时按 0 计。
  • 工序剩余工时 =(工单数量 − 合格 − 报废)× 单件工时;工单剩余工时为各工序之和。
  • 完成进度 =(全部工序总工时 − 剩余工时)÷ 全部工序总工时,总工时 = 工单数量 × 各工序单件工时之和。全部工序都没有工时时,按已完成工序数 ÷ 工序数计算;没有工序的工单按已入库数量 ÷ 工单数量计算。

预计完工日期怎么算 ​

预计完工按有限产能推演,思路与产能排程的「全部排程」相同(各工单共享工作中心产能,先排的优先),但只用于显示,不回写工单的计划日期:

  1. 所有已下达、生产中的工单按计划开工日期(没有的排在最后)、再按创建顺序依次排队;
  2. 生产中的工单、计划开工日期早于今天或没有计划开工日期的工单从今天开始排;其余从计划开工日期开始;
  3. 每道未完成工序按顺序占用所在工作中心每天的可用工时(今天已报工的工时先从今天的产能中扣除),排在前面的工单先占用;后一道工序不早于前一道工序完成的日期开始;
  4. 工序占满剩余工时的那一天就是它的预计完成日期,最后一道未完成工序的日期就是工单的预计完工日期;工序已全部完成、只剩入库的工单按今天计;
  5. 从今天起推演超过 366 天仍排不完时(例如工作中心长期没有可用工时、工序没有指定工作中心),该工序及其后续工序显示「产能不足,无法估算」。

因此调整工作中心的资源数、每日工时,或在产能排程的工厂日历中安排加班、放假,都会立即反映到预计完工日期上。

与数据大屏的区别 ​

生产看板数据大屏「生产进度」
打开方式系统内菜单,需要登录和菜单权限,不要求「全部数据」的数据权限数据大屏中打开(要求「全部数据」的数据权限),或用投屏链接在电视上免登录打开
数据相同:指标、产线状态、在制工单与预计完工相同,另有「今日每小时产出」图表
交互按产线、关键字、状态筛选,展开工序明细,表格分页只看不操作:工单列表自动滚动,可与其他大屏轮播
显示普通页面(支持深色模式),可全屏1920 × 1080 深色大屏,自动缩放铺满屏幕

数据大屏中的「生产车间」大屏侧重今日产量、设备状态、工作中心负荷和停机原因,与本页的工单进度视角不同。

与其他模块的联动 ​

数据来源
工单、工序、计划开工 / 完工日期生产工单(工序来自物料清单的工艺路线)
合格、报废、工时、报工时间生产工单的报工
已入库数量、今日完工生产工单的完工入库
需求日期、客户、销售订单生产计划及其来源的销售订单
产线、可用工时工作中心的资源数、工作日、每日工时,产能排程的工厂日历

常见问题 ​

为什么所有产线都显示「休息」? 今天是这些工作中心的非工作日(例如周末),或工厂日历中把今天设为了休息,且今天没有报工。有报工时会显示为「运行中」。

预计完工日期比计划完工日期晚很多? 推演按实际产能逐日排队:前面的工单占用了产能,或工作中心的资源数、每日工时偏小。可在产能排程中查看各工作中心的负荷,调整工作日历或资源数,或调整工单的计划开工日期改变排队顺序。

为什么某张工单显示「产能不足,无法估算」? 工序所在的工作中心在一年内都没有可用工时(例如资源数为 0、工作日为空、工厂日历全部设为休息),或工序没有指定工作中心。检查该工序的工作中心设置。

工序没有标准工时会怎样? 未报工前单件工时按 0 计,该工序不占用产能、剩余工时为 0;报工后按实际工时折算。建议在物料清单的工艺路线中维护标准工时,推演结果才准确。

注意

看板显示全部已下达、生产中的工单,不按数据权限过滤;有本页菜单权限的用户都可以看到全部工单和产线的生产情况。
