齐套分析 ​

齐套分析检查未结束的工单「料够不够」:把仓库现有库存按优先级分配给各工单,算出每张工单缺哪些料、还能生产多少;同时按物料汇总全部工单的缺料,一键生成采购订单或工单补齐缺口。主料缺料时还可以切换为替代料。

页面入口 ​

生产制造 → 车间执行 → 齐套分析

页面有两个页签:「工单齐套」和「生产用料汇总」。

计算规则 ​

  1. 参与分析的是未结束的工单:草稿、已下达、生产中。
  2. 每个工单用料的待领 = 需求 + 已补料 - 已领;待发料的补料申请数量也计入待领。
  3. 全部仓库的库存按优先级依次分配给各工单的待领数量:已下达 / 生产中的工单在前,草稿在后;同一类再按计划开工日期、工单号。分不到的部分就是缺料。
  4. 工单的齐套状态:
齐套状态含义
已领齐全部用料都已领齐
齐套没有缺料,待领部分都能分到库存
部分缺料有缺料,但按已领 + 分到的库存还能继续生产一部分
缺料有缺料,且已领 + 分配的数量不足以再生产
  1. 可生产数量 = 各用料「(已领 - 已补料 + 分配) / 单位用量」中的最小值,即按现有物料最多能做多少。

工单齐套 ​

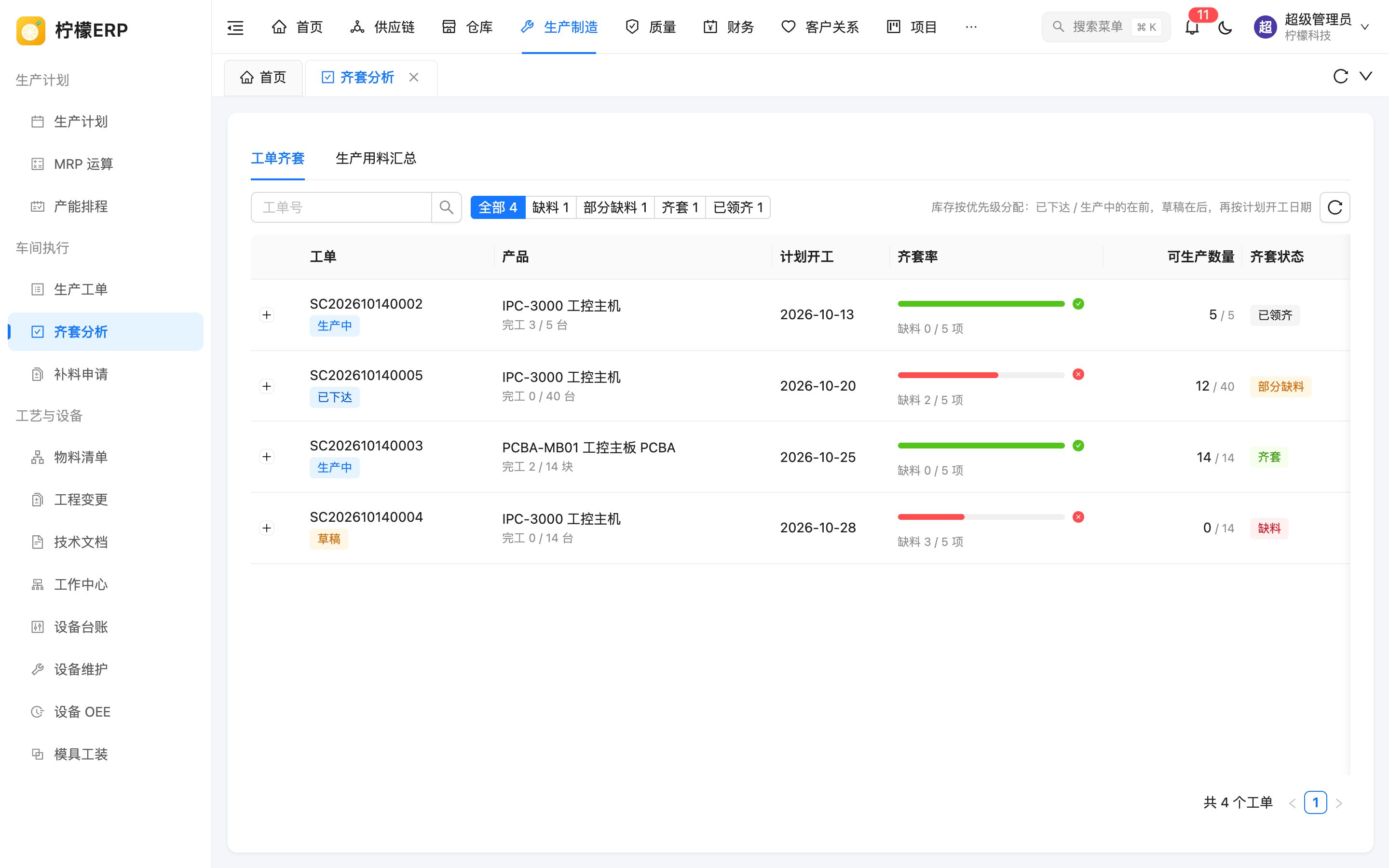

工单齐套

工具栏:按工单号搜索;按齐套状态筛选(全部、缺料、部分缺料、齐套、已领齐,后面显示数量);右侧提示分配优先级;刷新按钮。

列表列

列说明
工单工单号和工单状态
产品产品编码、名称,下方显示完工 / 工单数量
计划开工
齐套率进度条,100% 为绿色;下方显示「缺料 x / y 项」
可生产数量可生产数量 / 工单数量
齐套状态齐套、部分缺料、缺料、已领齐

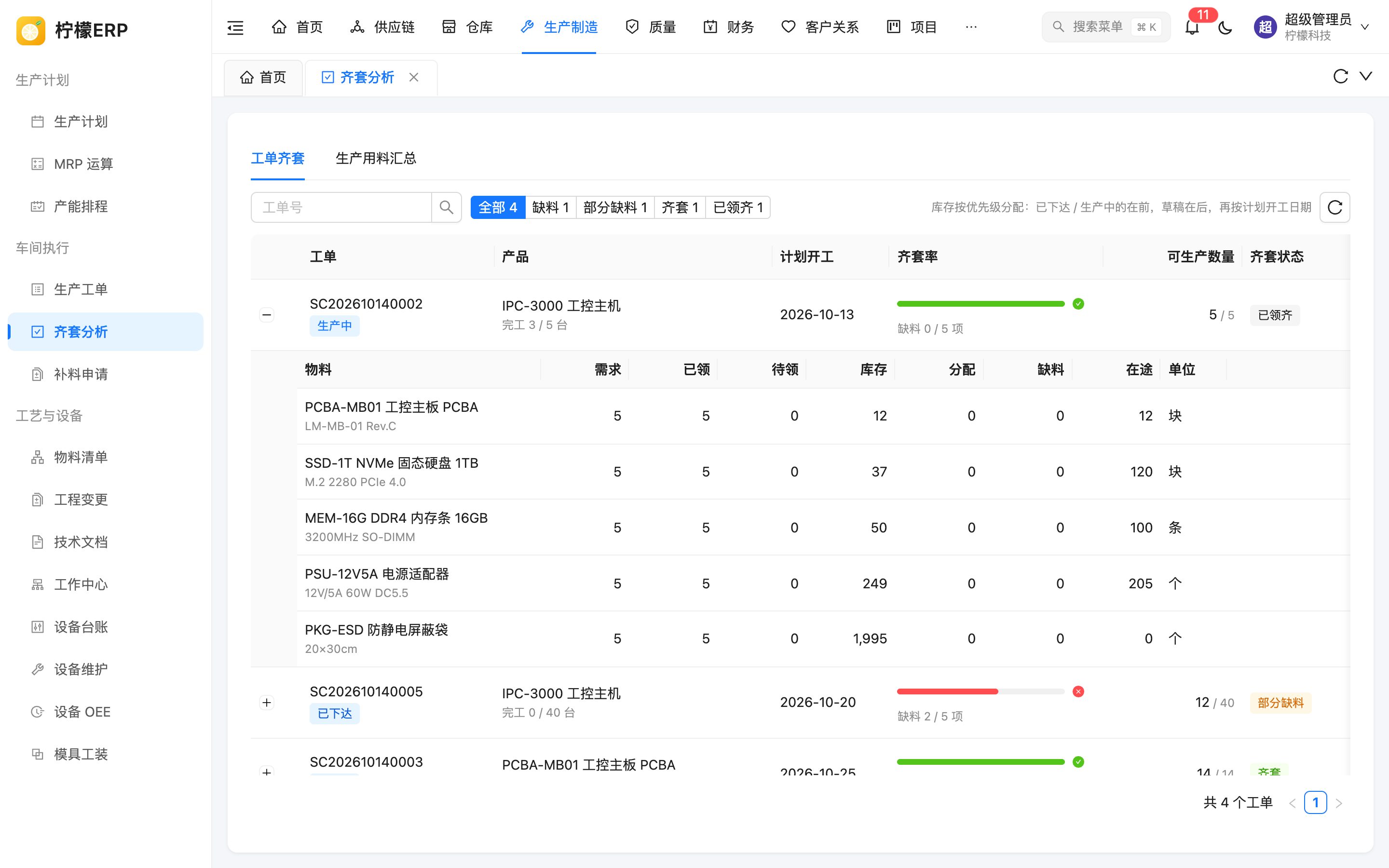

点击行首的「+」展开该工单的用料明细:

工单用料明细

列说明
物料编码、名称、规格
需求、已领、待领见计算规则
库存该物料全部仓库的现有库存
分配分配给本工单的库存数量
缺料待领 - 分配,大于 0 时标红
在途采购、委外件为未完成的采购订单数量,自制件为未完工的工单数量
单位
操作缺料且设置了替代料时显示「替代料(n)」(有替代料切换权限时可点击,否则只提示「有替代料」)

列表只显示有数据权限的工单,但库存分配仍按全部工单计算,因此看到的分配结果与全厂一致。

替代料切换 ​

主料缺料时,可以把工单中主料未领的部分换成替代料。替代料及比例在「仓库 → 物料管理」的物料编辑抽屉「生产计划」分区中维护(比例表示替代 1 个主料需要的替代料数量,可设优先级)。

  1. 展开缺料工单,在缺料物料行点击「替代料(n)」。
  2. 弹窗显示工单、主料和「待领 / 缺料」数量。
  3. 选择替代料(显示比例「1 : x」和替代料库存),系统默认填写替代的主料数量:缺料数量与替代料库存能覆盖的数量中的较小者。
  4. 下方提示「需要替代料 n」,确认后点击「切换」。

切换后,主料需求减少所填数量,替代料需求增加「数量 × 比例」(工单中没有该替代料时新增一行用料)。替代数量不能超过主料的待领数量;主料是序列号物料时必须为整数;已结束的工单不能切换。

生产用料汇总 ​

生产用料汇总

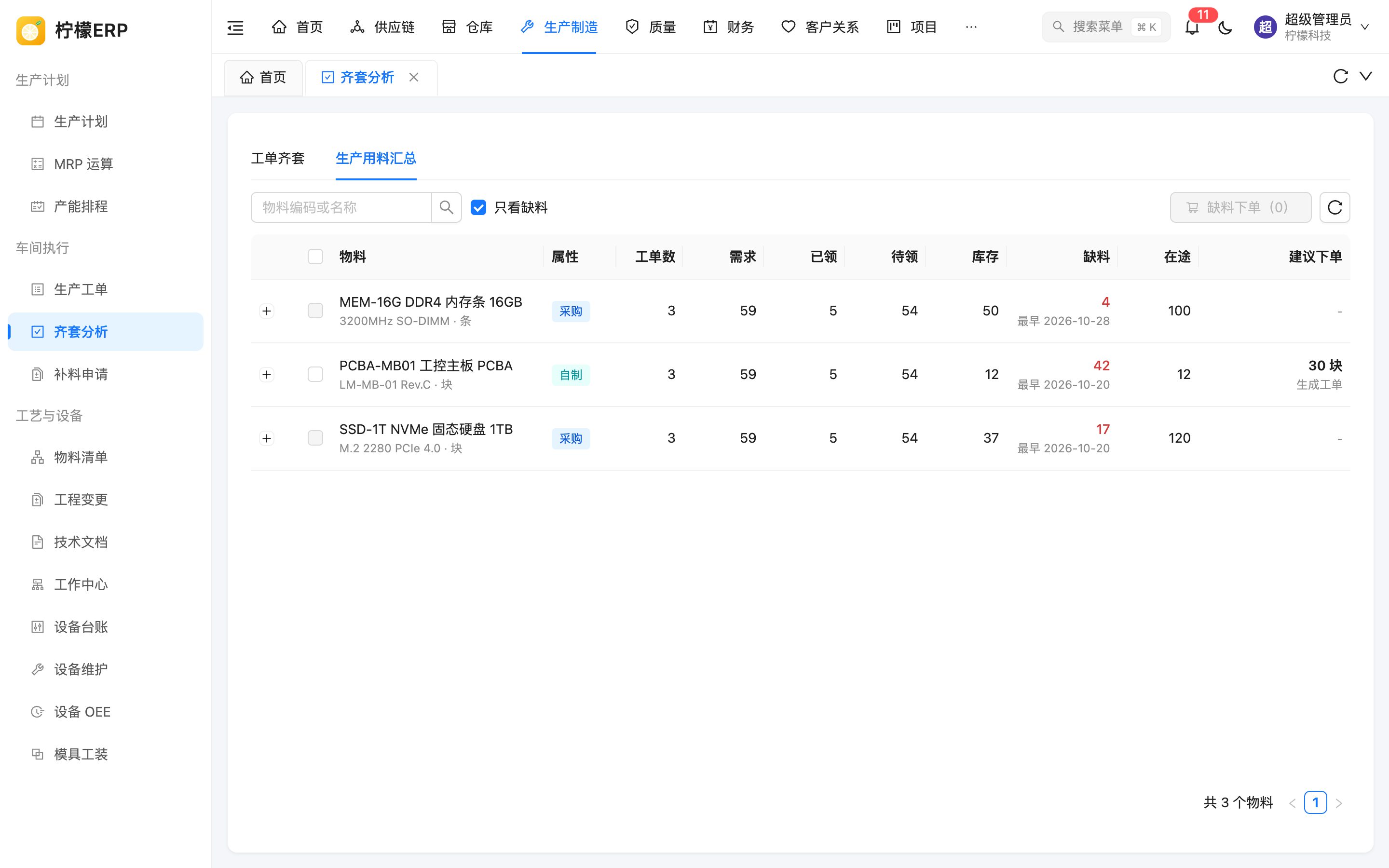

按物料汇总全部未结束工单的用料。

工具栏:物料编码或名称搜索、「只看缺料」复选框、「缺料下单(n)」按钮、刷新按钮。

列说明
物料编码、名称,下方为规格和单位
属性物料属性:自制、采购、委外、虚拟件
工单数用到该物料的未结束工单数
需求、已领、待领、库存各工单合计
缺料合计缺料,下方显示最早的需求日期(工单计划开工)
在途采购、委外件为未完成的采购订单,自制件为未完工的工单
建议下单建议数量 = 缺料 - 在途,按最小批量、批量倍数等批量规则取整;下方显示「生成工单」或默认供应商名称(没有时显示「未设置默认供应商」)

点击「+」展开该物料在各工单的分配明细:工单(含状态)、产品、计划开工、待领、分配、缺料。

缺料下单 ​

  1. 勾选需要下单的物料(需要缺料下单权限才显示勾选框)。
  2. 点击「缺料下单(n)」,弹窗列出物料、建议数量和生成去向(「工单」或供应商)。
  3. 选择收货 / 入库仓库(必填)。
  4. 点击「生成单据」,系统提示生成的草稿单据号。

生成规则:

  • 采购、委外件按默认供应商合并为草稿采购订单,来源为「生产缺料」,交货日期取最早需求日期;物料没有默认供应商时提示先设置默认供应商。
  • 自制件每个物料生成一张草稿工单(来源标记「缺料」)。
  • 所选物料都没有缺料,或缺料已被在途的采购订单 / 工单覆盖时,提示「所选物料没有缺料,或缺料已有在途的采购订单 / 工单」。

生成后请到「供应链 → 采购订单」中确认审核,到 生产工单 中下达。

注意事项 ​

提示

  • 齐套分析和 MRP 一样不区分仓库,库存取全部仓库合计。
  • 下达工单前先看齐套状态,优先下达「齐套」的工单,可以减少停工待料。

注意

草稿工单修改后会按 BOM 重新生成用料,之前切换的替代料会被还原,需要重新切换。
