产能排程
产能排程用来回答两个问题:各工作中心在未来一段时间里忙不忙(负荷分析),以及工单的各道工序应该排在哪几天做(排程)。另外通过「工厂日历」设置放假、加班等特殊日期的可用工时。
页面入口
生产制造 → 生产计划 → 产能排程
页面有两个页签:「负荷分析」和「工厂日历」。
基本概念
| 概念 | 说明 |
|---|---|
| 产能 | 工作中心某天可用的工时 = 当天每个资源的可用工时 × 资源数。每资源每日工时、资源数、工作日在 工作中心 中设置;工作日以外的日期产能为 0 |
| 工厂日历 | 对具体日期单独设置每个资源的可用工时(0 为休息,可大于平时工时表示加班)。工作中心自己的设置优先,其次全厂设置,最后才是工作中心的工作日设置 |
| 负荷 | 各工序剩余工时 = (工单数量 - 该工序已报工的合格 + 报废数) × 标准工时,平均分摊到该工序计划日期区间内的工作日 |
| 利用率 | 负荷 / 产能 |
工序没有计划日期时,取工单的计划开工 / 完工日期;工单也没有时按今天计算。只统计草稿、已下达、生产中的工单和启用的工作中心。

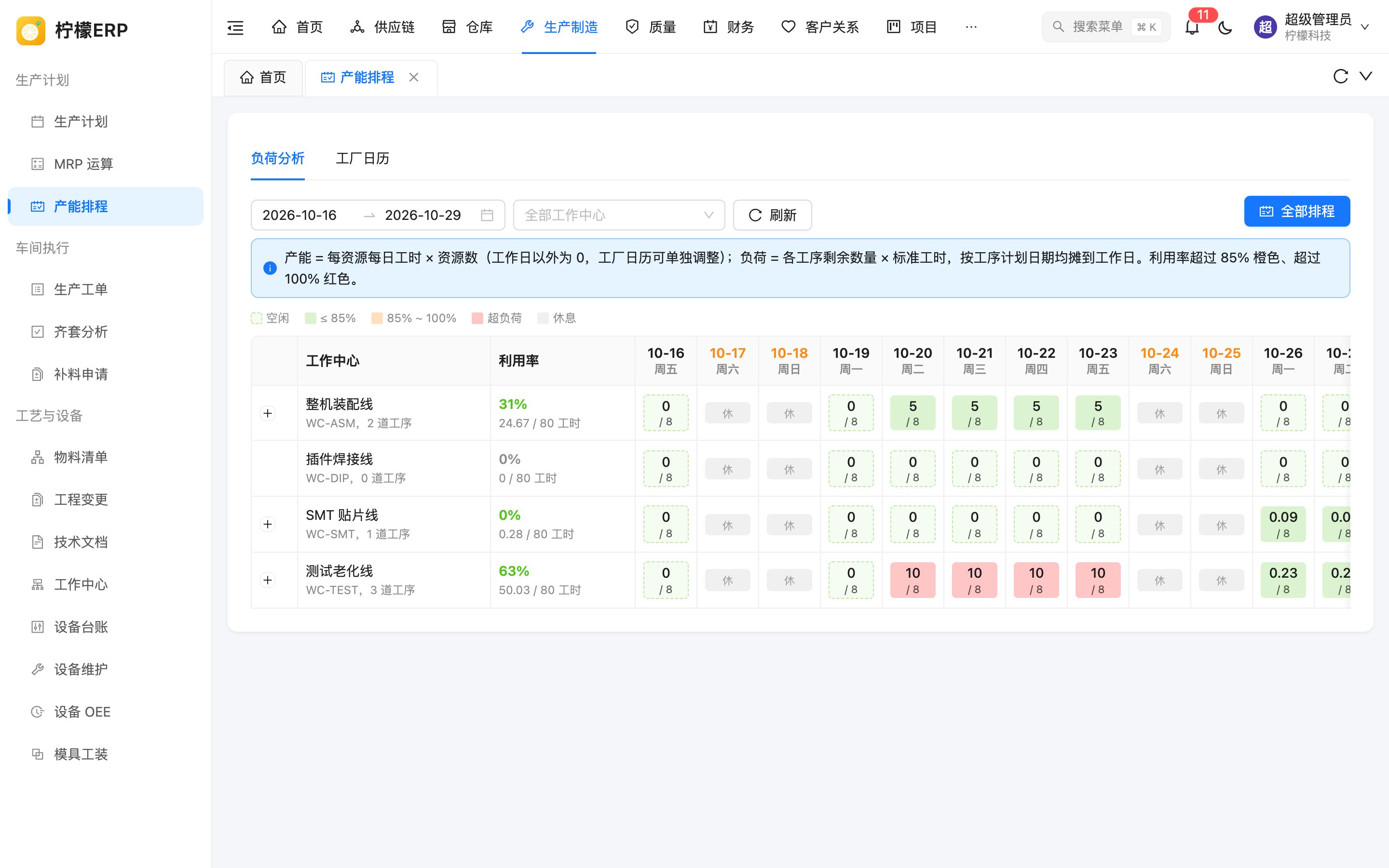

负荷分析

工具栏
| 控件 | 说明 |
|---|---|
| 日期范围 | 默认今天起 14 天,最长 92 天 |
| 工作中心 | 不选为全部工作中心 |
| 「刷新」 | 重新计算 |
| 「全部排程」 | 对全部未结束工单重新排程(见下文),需要产能排程的修改权限 |
表格
- 左侧为工作中心(名称、编码、涉及的工序数)和区间合计利用率(负荷 / 产能 工时)。
- 右侧每天一列,表头显示日期和星期(周末标橙色),格子里是「负荷 / 产能」,鼠标移上去显示具体工时。
- 颜色含义:空闲(有产能、无负荷)、不超过 85%(绿色)、85% ~ 100%(橙色)、超负荷(红色,超过 100%,或没有产能却有负荷)、休息(灰色「休」)。
- 点击行首的「+」展开该工作中心的工序明细:工单(点击跳转到工单详情)、工单状态、工序、计划日期(未排程的显示「未排程」)、剩余工时。
排程
排程是按工作中心的产能,从计划开工日起向后逐日安排各道工序,写入每道工序的计划开始、结束日期,并更新工单的计划开工、完工日期。
| 方式 | 入口 | 规则 |
|---|---|---|
| 单个工单排程 | 生产工单 详情底部的「排程」 | 从工单的计划开工日(早于今天按今天)起,按工序顺序逐日占用工作中心的产能;只考虑本工单,不考虑其他工单的占用(无限产能) |
| 全部排程 | 本页「全部排程」 | 全部未结束的工单按计划开工日、工单号依次排,共享工作中心的产能,先排的优先(有限产能) |
两种方式都会覆盖已有的工序计划日期,操作前会弹出确认。全部排程完成后提示排程了多少张工单。如果某个工作中心在很长一段时间内都没有可用产能(例如工作日、每日工时没设置),排程会提示「工作中心在 730 天内没有足够的产能,请检查工作日和每日工时」。

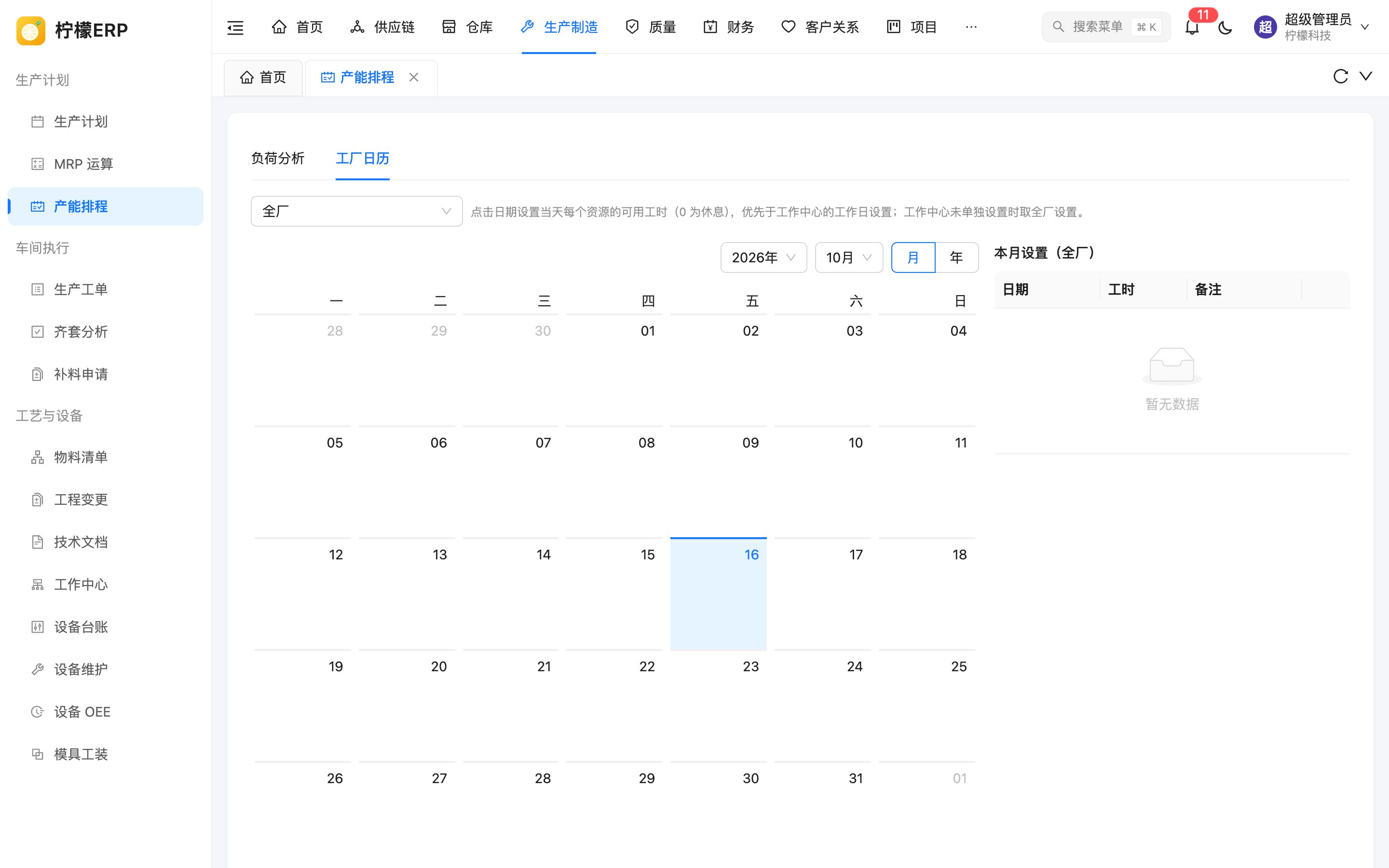

工厂日历

- 在左上角选择范围:「全厂」或某个工作中心。
- 日历中显示每天的特殊设置:「x 小时」或「休息」,以及备注;选择工作中心时,继承自全厂的设置会标注「全厂」。
- 点击某个日期,弹出设置框:
- 每资源可用工时(必填):0 ~ 24 小时,0 表示休息,加班时可以大于工作中心的每日工时;
- 备注:如「国庆节」「周六加班」。
- 点击「保存」。同一范围同一天只有一条设置,再次保存会覆盖。
- 已有设置的日期再次打开时,可以点击「删除设置」;右侧「本月设置」列表也可以删除。删除后该日恢复按工作日计算。
权限
查看本页需要产能排程的查看权限;「全部排程」、修改工厂日历需要产能排程的修改权限。工单详情中的「排程」按钮有产能排程修改权限或工单修改权限即可使用。
注意事项
提示
排程以天为单位,不考虑工序之间的转运时间和换线准备时间。建议先在工作中心设置好每日工时、资源数和工作日,并在工厂日历中登记法定节假日,再进行排程。
注意
「全部排程」会重排所有未结束工单的工序日期,手工调整过的计划日期会被覆盖。
