工作中心 ​

工作中心是执行工序的生产单元,例如一条 SMT 贴片线、一个装配班组、一组测试设备。工作中心定义了费率(用于成本核算)和产能(用于产能排程和设备 OEE),工艺路线的每道工序都要指定工作中心。

页面入口 ​

生产制造 → 工艺与设备 → 工作中心

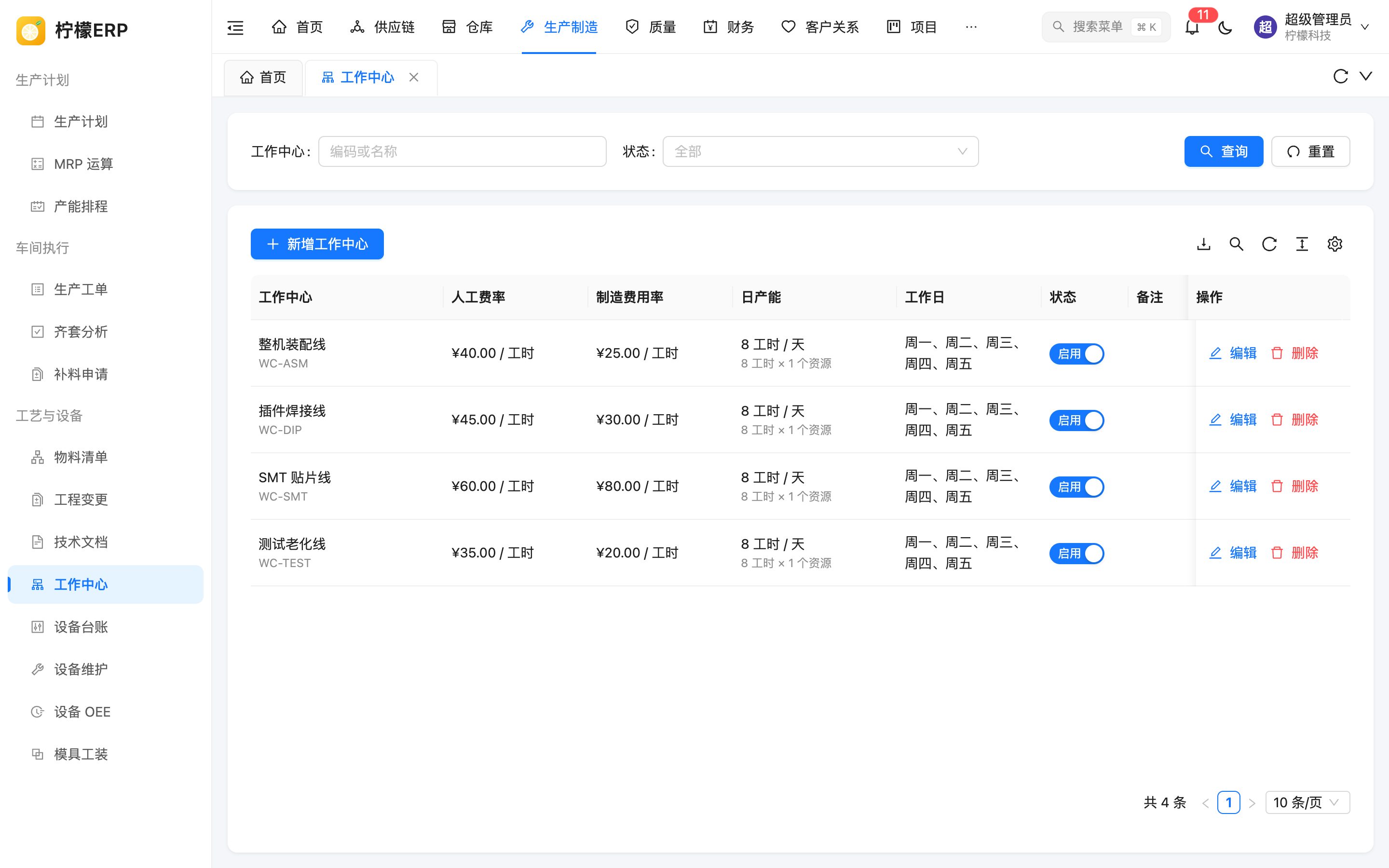

工作中心列表

列表 ​

查询条件:工作中心(编码或名称)、状态(启用 / 停用)。

列说明
工作中心名称,下方显示编码
人工费率元 / 工时
制造费用率元 / 工时
日产能每资源每日工时 × 资源数,下方显示「8 工时 × 1 个资源」这样的明细
工作日如「周一、周二、周三、周四、周五」
状态启用 / 停用开关,有编辑权限时可直接切换
备注
操作「编辑」「删除」

工具栏支持导出(按当前查询条件导出,日产能和工作日按显示内容导出)、刷新、列设置等。

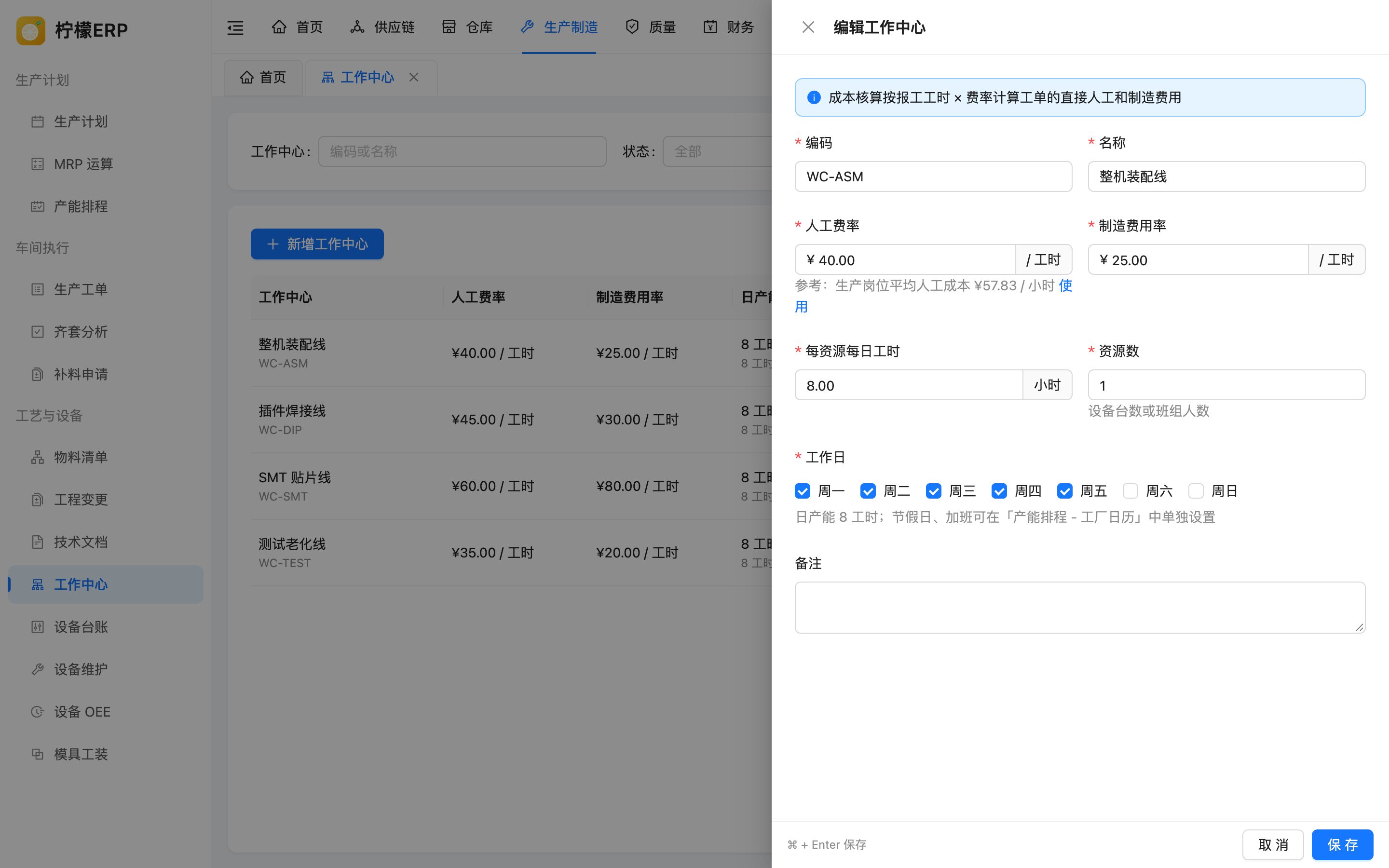

新增 / 编辑工作中心 ​

点击「新增工作中心」打开抽屉,顶部提示「成本核算按报工工时 × 费率计算工单的直接人工和制造费用」。

编辑工作中心

字段必填默认值说明
编码是只能包含字母、数字、下划线和短横线,最多 32 个字符,不能重复,如 WC01
名称是最多 64 个字符,如「SMT 贴片线」
人工费率是0每工时的直接人工成本(元),两位小数。已建立人力资源薪资档案时,下方显示「参考:生产岗位平均人工成本 ¥xx / 小时」,点击「使用」填入该值
制造费用率是0每工时分摊的制造费用(元)
每资源每日工时是80 ~ 24 小时
资源数是1设备台数或班组人数,正整数
工作日是周一至周五至少选择一天;下方实时显示日产能
备注否最多 255 个字符

日产能 = 每资源每日工时 × 资源数。工作日以外的日期产能为 0;节假日放假、周末加班等特殊日期在 产能排程 的「工厂日历」中按日期单独设置,工作中心的日历设置优先于全厂设置。

与其他模块的联动 ​

模块用途
物料清单工艺路线的每道工序选择工作中心
产能排程按工作中心的日产能和工作日排程、做负荷分析
设备台账设备归属到工作中心;设备 OEE 按设备所属工作中心的日历计算计划时间(每台设备按一个资源)
成本核算工单的直接人工 = 报工工时 × 人工费率,制造费用 = 报工工时 × 制造费用率

注意事项 ​

注意

  • 已被工艺路线或设备使用的工作中心不能删除,提示「已被工艺路线或设备使用,不能删除,可以停用」。
  • 成本核算时按当时的费率计算,修改费率后需要重新核算对应期间才会反映到工单成本。
